文章來源:新興際華集團有限公司 發布時間:2021-01-12
摘要:在國家“一帶一路”的宏偉構想下,在遙遠荒僻的印尼北馬魯古省奧比島,新興鑄管干部職工歷時400天,順利投產;以“提產降本、提升管理”為目標,迅速實現了達產達效;以“ONE TEAM,ONE DREAM”為理念,充分調動中印尼員工的積極性,形成中印尼優勢互補的強大合力,積極承擔社會責任,打造新興鑄管“一帶一路”海外項目的優秀踐行者!
關鍵字:印尼 “一帶一路” 工程建設 社會責任
背景
新興鑄管股份有限公司身處重資產鋼鐵行業,但立足主業,積極謀求轉型的意愿一直強烈。
印尼合作方HARITA(哈利達)集團是印尼當?shù)卮笮偷亩嘣瘓F公司,擁有OBI島上TBP公司三個礦點,已探明紅土鎳礦儲量達7870多萬噸,預估儲量約為13830萬噸,預計總儲量達到2億噸。適合礦熱爐冶煉的鎳金屬資源量已探明103萬噸,預估量25.6萬噸。
新興鑄管公司與印尼哈利達集團合資組建PT. MSP公司,投資建設年產19萬噸鎳鐵項目,并于2015年8月25日正式開工建設。
責任行動
(一)工程項目建設
印尼鎳鐵項目從2014年6月份開始籌備,2014年7月份開始成立項目組,到2015年正式開始進入施工階段。
樁基工程自2015年8月25日正式開工,近百名中印兩國員工克服了工程前期干旱,施工用水短缺,后期連日雨天道路泥濘等困難,2016年1月16日完成了樁基施工。
土建施工自2015年8月18日正式開工,高峰期組織了近千名中印尼員工,按工期計劃順序組織施工。
礦熱爐主體設備安裝自2015年12月27日1#爐鋼構開始吊裝開始,至2016年9月12日1#礦熱爐烘爐,10月4日正式出鐵。
發電主體設備安裝自2015年12月1日開始安裝1#鍋爐,組織了近900人的中印尼施工隊伍,至2016年8月11日1#爐正式烘爐,8月16日1#機組并網發電。
全體項目組人員克服了人員少、專業不齊全、任務重等困難,根據項目的工期總目標,結合物資到貨時間,制定月計劃和周計劃,按項目利用晚上時間分別召開工程會,對工期計劃、施工質量進行講評,保證和工程進度和施工質量。

(二)項目人員準備
1.印尼人員培訓情況
印尼學員經過考評抽調成績優異者248人在安徽蕪湖新興鑄管公司進行為期3個月培訓。這些學員沒有工業化生產的基本概念和專業知識。根據學歷、專業等基本情況,分組在蕪湖新興鑄管公司煉鐵事業部、動控部、運輸部對口培訓。
事實證明,經過專業化培訓的印尼員工,在公司投產后的生產中,發揮了巨大的作用。
2.中國人員專業培訓
組織發電人員到鄂爾多斯電廠流化床鍋爐及孤網運行學習;選派礦熱爐部人員到三才六公司學習礦熱爐生產基本知識及操作;到遼寧晟運鎳鐵寧豐鎳業同類廠家實際操作學習。
(三)組織機構建設
成立采購物流組,做好施工前物資準備;成立礦熱爐生產部、發電生產部、公輔生產部,建立工程監理和生產的主體;以“人員到位、監督到位、記錄到位、反饋到位、整改到位”五個到位的監理理念,確保工程質量達到優秀水平;成立生產技術管理部、運輸部,明確健全生產組織體系。各生產單位完成組織機構設置,人員基本到位。
(四)管理制度建設
編制崗位工作標準并進行印尼語翻譯,下發各崗位;
制定公司生產、設備管理制度并下發執行,各單位同步建立生產、設備管理制度;
各種生產報表、設備運行記錄、巡檢表,并完成中、印尼雙語制定。
(五)生產物資準備
組織各生產部提出生產用《主、輔材料計劃》,《開工用特殊材料計劃》,《備品配件計劃》,《工器具計劃》。同步組織制定《大宗原燃料及輔料的質量要求》,讓大宗物料的采購工作有依據進行。
(六)開工方案制定
經過中國國內初審、印尼兩輪審核,制定了工序的開爐及開工方案。
發電工序主要有烘爐、洗爐、聯調及開機方案;礦熱爐工序為回轉窯、礦熱爐烘爐及開爐方案。組織與開爐公司專業人員一起進行修改完善,確定主要工藝控制點,完善操作流程,健全生產、安全的異常情況的生產預案和事故預案。并組織全員進行學習和生產前的演練。
(七)熱負荷試車及試生產
湖邊泵房及供水管線開始試運行,陸續完成廠區內管道沖洗,水池水送至各個生產用水點;空壓機、制氧機、制氮機完成調試,投入運行主要能源介質開始供應,為設備試車提供基本條件。
發電電一號機組進入試生產狀態,8月5日開始吹管,8月16日發電機組并網成功。9月16日正式向礦熱爐輸出35KV高壓電。2#發電機9月26日并網發電,進入兩爐一機模式;2#鍋爐9月29日開始管道吹掃。10月12日投運,開啟兩爐兩機生產。
島上電力是孤網運行,對生產保障提出了新課題。首先發電的正常黑啟動保障工作至關重要。從發電試車伊始,嚴格記錄主要用電設備的負荷和工礦,組織兩次黑啟動的模擬實驗,演練黑啟動中的每個技術細節,完善啟動流程,積累重要負荷數據。針對發電機組的投運機礦熱爐負荷設備的不斷增加,制定修正黑啟動方案細節,滿足兩臺發電機供應兩臺礦熱爐生產狀態,保障礦熱爐的熱態生產,避免事故狀態下造成安全事故和設備損害。其次組織公司電力系統人員完善機網管理系統,充分發揮電負荷平衡系統的作用,統一定值保護,完善負荷調配,應對礦熱爐生產過程中負荷波動較大、電極三項不平衡等難題。

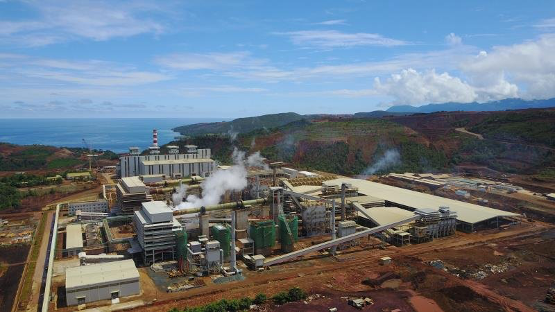

工程建設從2015年8月25開始打第一根樁,2016年8月16日1號發電并網發電,2016年10月4日1號礦熱爐出第一爐鐵,2017年2月10日3號礦熱爐出鐵,標志著一期工程基本結束。項目建設者發揚了“特別能吃苦、特別能戰斗、特別能奉獻、特別能協同”的拼搏精神和攻堅精神,取得了階段性勝利和成果。
(八)迅速達產達效
從基建狀態全面轉入正式生產階段后,公司面臨著提產降本、提升管理、爬坡過坎、超越自我的新階段,在全新的領域里,運用新興鑄管先進的“225”管理體系,在“明確提產降本目標、專項生產工藝攻關、強化設備保障能力、全面提升管理水平”的經營方針的指導下,迅速攻克人員關、設備關、工藝關,項目已達產達效。
履責成效
(一)社會效益
公司的良好運營,解決了當?shù)鼐用竦木蜆I(yè)問題,截止到2020年5月底,公司共有印尼籍員工約2014人,其中,95%以上來自本島或者附近地區,公司為員工提供免費伙食、住宿、定期休假、購買社會保險等福利。

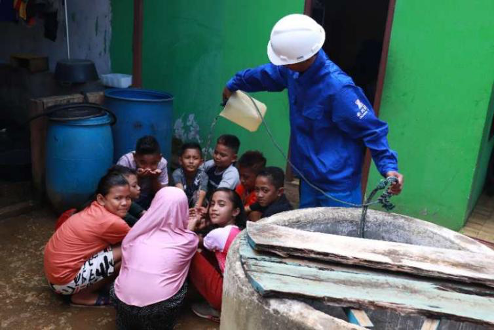

公司積極承擔社會責任,公司的醫院免費向當?shù)鼐用耖_放,解決島上沒有醫院的就醫難題;公司電廠免費向當?shù)鼐用窆╇?,給居民生活帶來了極大的便利;公司免費為當?shù)鼐用駜艋嬘盟?,解決了當?shù)赜盟щy,成本高的困難;公司同時積極支援教堂、學校、ATM等基礎設施建設,積極造福當?shù)?,贏得了項目所在地人民的充分信任和支持。

公司有效帶動了當?shù)夭傻V業、物流業、制造業、服務業等上下游產業的發展,為印尼政府規劃的六大經濟走廊之一的巴布亞—馬魯古群島的建設添磚加瓦。同時,公司按時交納各種稅費,自項目建設至今,共計上繳印尼政府各類稅費約6000萬美元。

堅持履行文化責任、強化文化擔當,講好中國故事。中央電視臺《遠方的家》一帶一路攝制組前往項目所在地拍攝項目建設、走訪當?shù)鼐用瘢⒂?016年11月29日播出第63集《印度尼西亞 小島變身記》,講述項目建設者的故事,以項目及對當?shù)厣鐣淼挠绊憽?019年3月,積極參加由國務院國資委新聞中心和中國公共外交協會共同支持、環球網主辦的首屆“一帶一路”百國印記短視頻大賽,公司作品《愛讓我們共同傳遞》獲得本次大賽“中企好故事”獎項。
(二)經濟效益績
近年來,法國巴黎銀行的專業咨詢公司HATCH對公司進行項目盡職調查,經過實地調查后,項目組給出了“GOOD INVESTMENT”的評價,是對公司運營和前景的充分肯定。
2020年,面對突如其來的新冠肺炎疫情,公司克服人員組織、物資采購等不利影響,從自身做起,努力維持生產正常運營,無論是鎳鐵產量,還是生產成本,均達到了行業先進水平,自投產到2020年5月累計實現利潤10.4億元。
展望
伴隨著項目穩步運行,公司立足現在,積極謀劃未來,以期充分發揮資源優勢,進一步擴大產品規模,繼續做大做強主業,增強核心競爭力,同時,將更有力地帶動當?shù)亟?jīng)濟的發展,向社會提供更多就業機會,具有良好的經濟和社會效益。
新時代,新夢想,新征程。印尼新興堅持與印尼地方共命運、同發展、求共贏,發揚項目建設期戰天斗地的攻堅精神和拼搏精神優化生產經營,細化基礎管理,固化生產節奏不放松,不懈怠,不自滿;不忘初心,不辱使命,打造新興鑄管“一帶一路”海外項目的優秀踐行者!展現負責任、勇?lián)?dāng)?shù)难肫笮蜗螅脤嶋H行動踐行公司“鑄丹心鐵骨,管通四海創造美好生活”的企業情懷,不斷豐富兩國人民友誼,在“一帶一路”實踐中彰顯中國力量、中國效率、中國精神與中國擔當。
【責任編輯:伍全】
